Материалы 04.2023 · 4 мин чтения

Как построить дом из газобетона своими руками: этапы работ

Строительство дома из газобетона своими руками требует строгого соблюдения технологической последовательности, так как этот материал крайне чувствителен к деформациям основания. Ошибки на начальных этапах неизбежно приводят к появлению трещин: наклонных, вертикальных или V-образных. Если трещина открывается сверху, несущая способность кладки резко падает. Чтобы избежать этого, необходимо придерживаться четкого алгоритма от проектирования до монтажа кровли.

Проектирование и подготовка участка

Любое строительство начинается с разработки архитектурного проекта. В нем фиксируются толщина стен, расположение оконных проемов и конструктивные решения. Нельзя пренебрегать геологическими изысканиями. Тип грунта напрямую определяет выбор фундамента и может сэкономить до 500 000 рублей на последующих исправлениях.

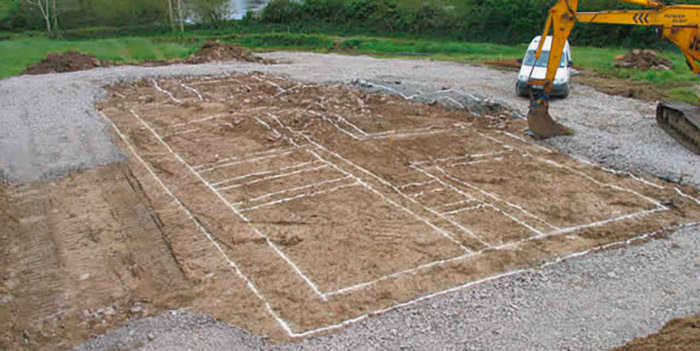

Перед началом работ участок очищают от мусора и деревьев. Для удобства подвоза материалов стоит заранее вымостить подъездную дорогу крупным щебнем. Разметка территории производится с помощью деревянных колышков, веревки и строительного нивелира. Чтобы проверить правильность углов, измерьте диагонали: они должны быть идентичны.

Устройство фундамента

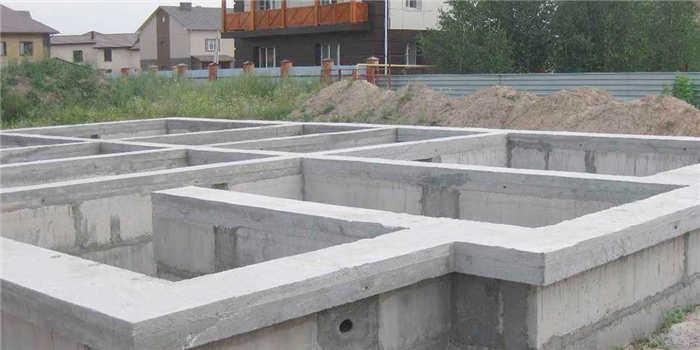

Газобетонные блоки весят в 2–3 раза меньше кирпичных, что позволяет использовать более легкие основания. Однако материал хрупок. Поэтому фундамент должен обеспечивать максимальную жесткость.

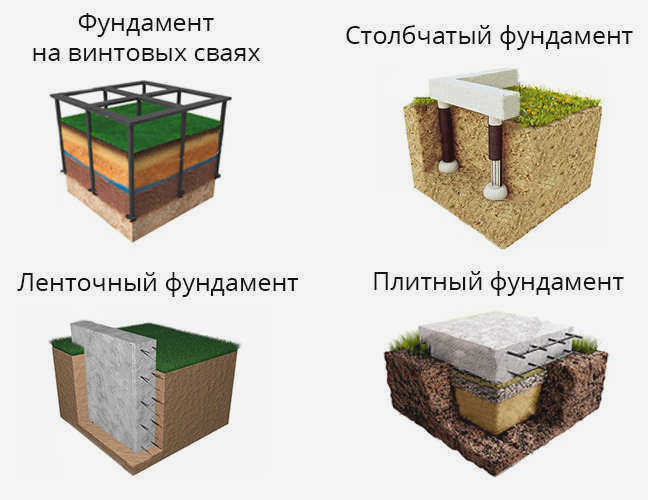

Выбор типа фундамента зависит от условий участка:

  • Монолитная плита (толщиной около 250 мм) — самое надежное решение для любых грунтов и подвижных почв. Она служит черновым полом первого этажа.

  • Ленточный фундамент — экономичный вариант для сухих, стабильных грунтов с низким уровнем грунтовых вод.

  • Свайно-ростверковый тип — подходит для участков со сложным рельефом и перепадами высот.

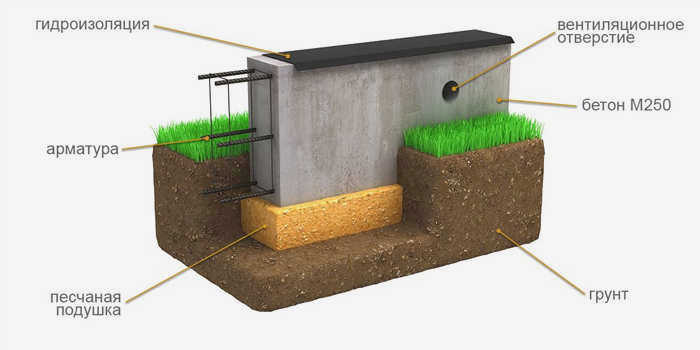

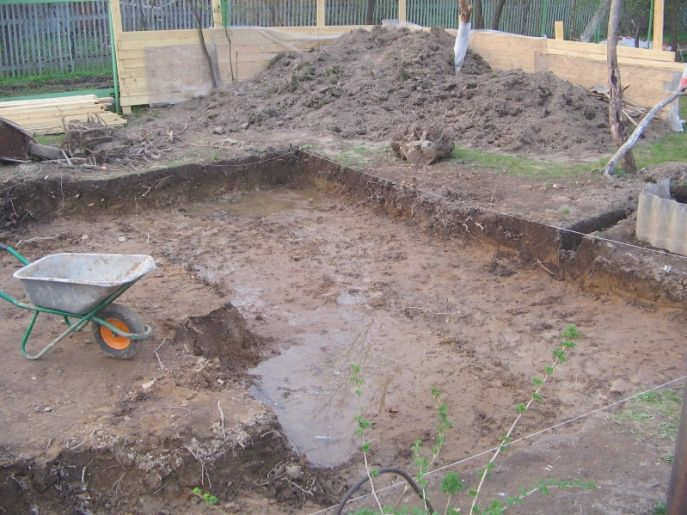

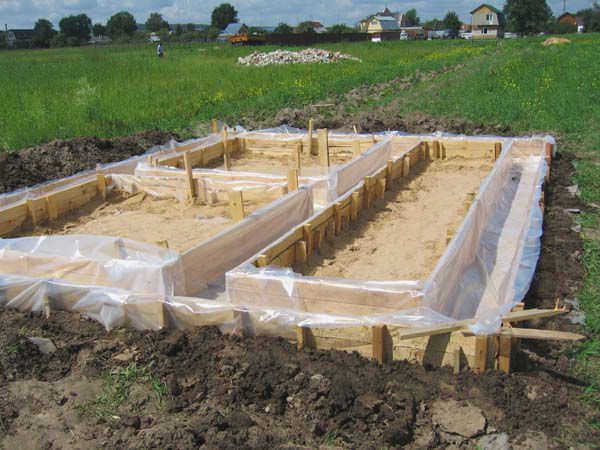

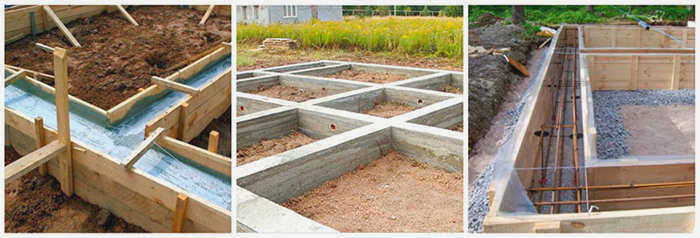

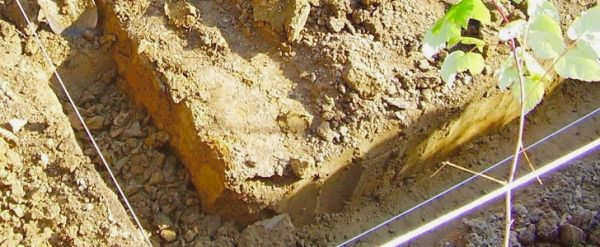

После разметки осей выкапывается котлован или траншеи. На дно обязательно укладывается песчано-гравийная подушка толщиной не менее 300 мм с послойным трамбованием. Затем монтируется арматурный каркас (горизонтальная арматура диаметром 12 мм, хомуты — 8 мм) и устанавливается опалубка. Залитый бетон марки В22.5 (М300) должен набирать прочность минимум 28 дней. Начинать кладку стен рекомендуется не ранее чем через 15–21 день после заливки, когда бетон наберет около 70% своей проектной мощности.

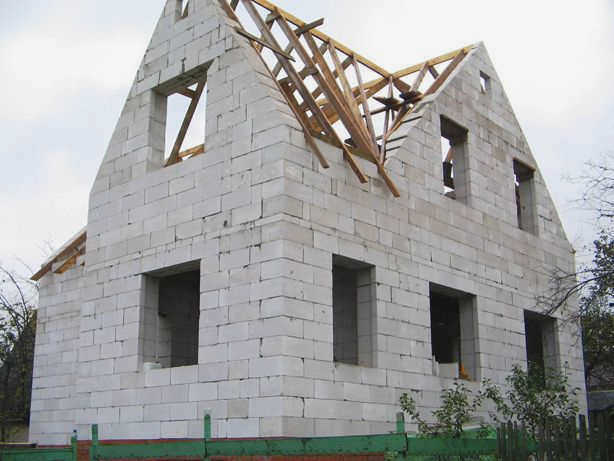

Возведение стен из газобетона

Критически важный этап — создание отсечной гидроизоляции между фундаментом и блоками. Без этого слоя капиллярная влага будет подниматься вверх по пористой структуре камня. Можно использовать битумную мастику или рулонные материалы, например, Технониколь Мастер, закрепляя их на поверхности цоколя с нахлестом 100–150 мм.

Укладка первого ряда

Первый ряд определяет геометрию всего дома. Его укладывают не на клей, а на цементно-песчаный раствор (ЦПС). Это позволяет нивелировать мелкие неровности фундамента и точно выставить блоки по горизонтали.

Процесс выглядит так:

  1. Выставляются эталонные блоки в углах здания и местах пересечения стен.

  2. Угловые элементы соединяются строительной нитью-причалкой.

  3. С помощью лазерного нивелира определяются самые высокие и низкие точки периметра.

  4. Между эталонными блоками выдерживается зазор около 2 мм для последующего нанесения минерального клея.

Минимальная толщина раствора в самой высокой точке должна составлять не менее 1 см. После того как первый ряд зафиксирован, его поверхность выравнивают с помощью терки или специального скребка-рубанка.

Армирование и последующая кладка

Газобетон испытывает нагрузки на растяжение и изгиб. Чтобы предотвратить растрескивание, необходимо проводить армирование каждые несколько рядов. Для этого используют стальную или стеклопластиковую арматуру диаметром 8–10 мм. В стенах прорезаются канавки (штробы), куда укладывается арматура и заливается цементный раствор.

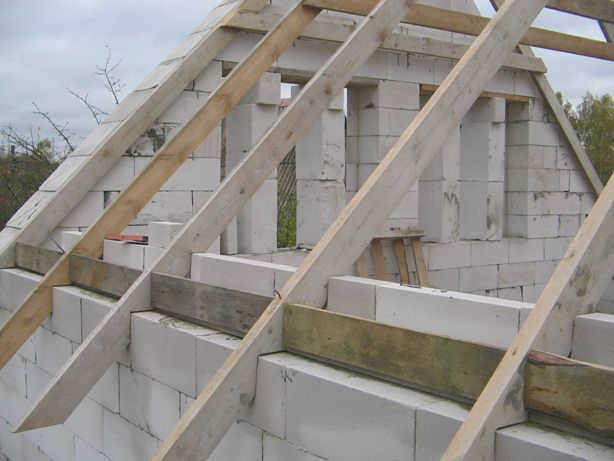

При возведении последующих уровней соблюдайте принцип перевязки швов. Смещение верхнего блока относительно нижнего должно составлять от 8 до 12 сантиметров. Для экономии тепла используйте тонкошовную технологию с применением специального клея. Ширина шва должна быть в пределах 2–5 мм, так как слишком широкие стыки становятся мостиками холода.

Монтаж перекрытий и проемов

Для перекрытия больших пролетов можно использовать сборно-монолитные конструкции с заполнением из газоблоков. Это сочетание легкости и высокой надежности. Если бюджет ограничен, выбирают деревянные балки — это самый простой вариант для самостоятельного исполнения.

При устройстве оконных и дверных проемов стены ослабевают. Чтобы конструкция не разрушилась, необходимо установить перемычки над отверстиями. Если подоконник имеет высоту в четыре ряда блоков, после третьего уровня обязательно укрепите проем с помощью армирования: прорежьте две параллельные линии фуговальным резаком, вставьте арматурные прутья и заполните их цементно-песчаным раствором.

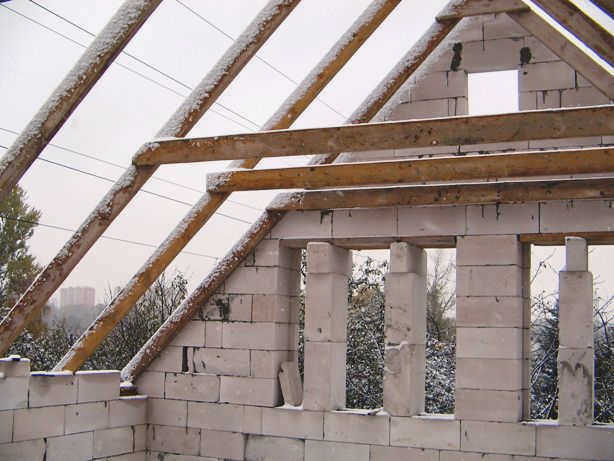

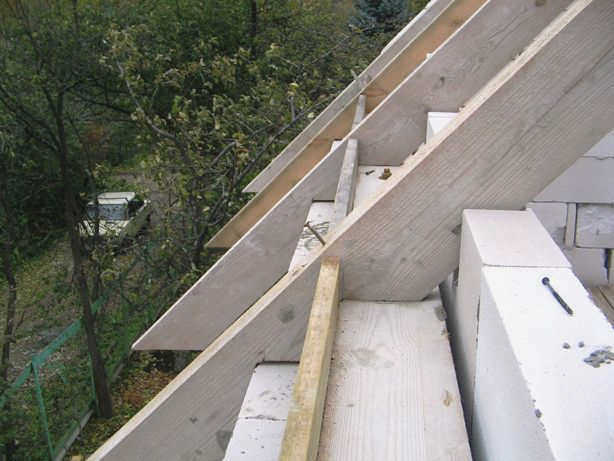

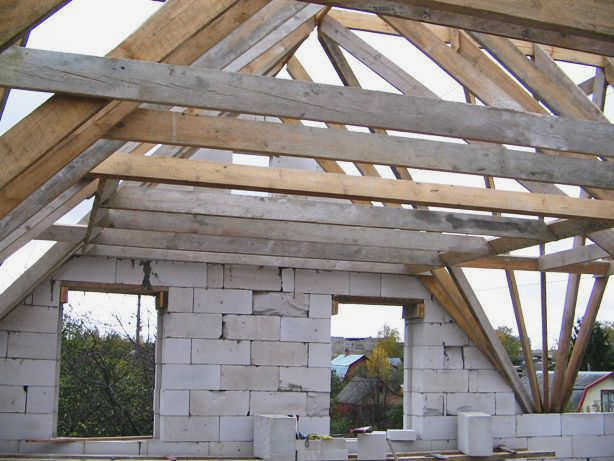

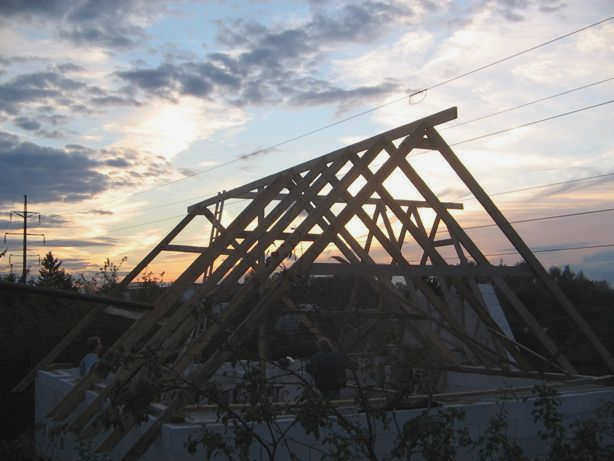

Устройство крыши и финишный этап

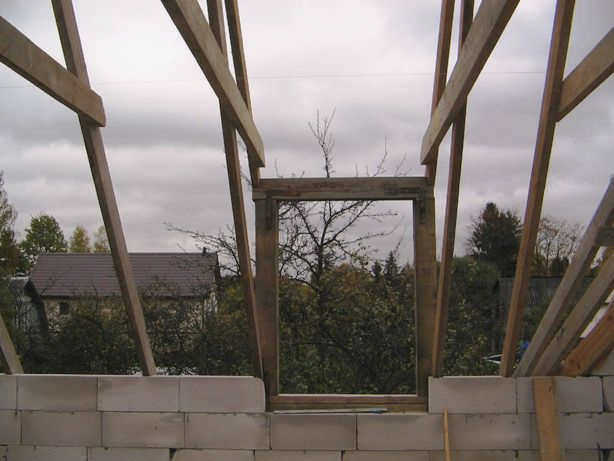

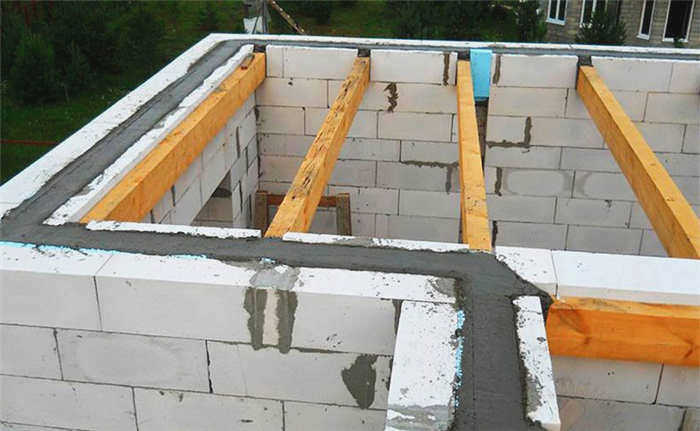

Перед монтажом кровли необходимо создать армопояс — непрерывную железобетонную конструкцию по всему периметру стен. Это распределяет нагрузку от стропильной системы и предотвращает деформацию кладки. Мауэрлат крепится к этому поясу, создавая надежную опору для балок.

Выбор конструкции крыши (скатная, мансардная или шатровая) зависит от проекта. Любая кровля требует многослойного пирога: гидроизоляции, теплоизоляции и пароизоляции. Для жилых чердаков дополнительно добавляют звукоизоляционный слой. После возведения крыши можно переходить к установке окон и дверей, а затем — к инженерным коммуникациям и отделке.
