Полусухая стяжка пола своими руками: пошаговая инструкция

Для успешного выполнения полусухой стяжки своими руками необходимо соблюдать строгие пропорции состава и технологический порядок работ. Оптимальное соотношение цемента марки М500 к песку составляет от 1:3 (для укладки под плитку) до 1:4 или 1:5 (под ламинат или паркет). При толщине слоя 5 см на один квадратный метр уходит примерно 15 кг цемента, 0,06 м³ песка и около 35–40 г фиброволокна.

Состав и расчет материалов

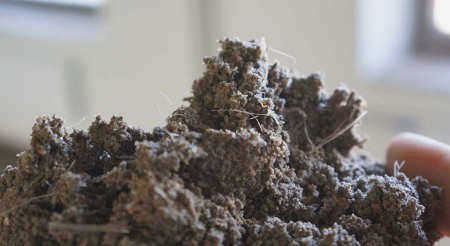

Полусухая смесь отличается от классического бетона минимальным содержанием воды. Она должна по консистенции напоминать мокрый песок: если сжать такой раствор в кулаке, образуется плотный комок, который не рассыпается, но при этом из него не вытекает влага и не проступают капли воды на пальцы.

Для приготовления качественного раствора используйте следующие компоненты:

  • Цемент марки М500 (использование марок ниже М300 повышает риск растрескивания).

  • Чистый речной песок без глиняных включений.

  • Фиброволокно (локальное армирование для предотвращения трещин).

  • Пластифицирующая добавка (например, PLITONIT Эстрих) из расчета 0,5–0,8 л на 100 кг цемента.

Если вы планируете делать стяжку на площади около 25 м² с толщиной 5 см, вам потребуется примерно 7-8 мешков цемента по 25 кг и около 400–500 кг песка. Помните, что полусухая технология имеет жесткие ограничения по толщине: слой тоньше 3–4 см может быстро пересохнуть и отслоиться, а слой более 6–8 см создаст избыточную нагрузку на перекрытия.

Инструменты для самостоятельной работы

Самостоятельный монтаж требует наличия специфического набора инструментов. Вам понадобятся:

  1. Уровень (лазерный или обычный) для контроля горизонтали и уклонов.

  2. Емкости для замешивания раствора и строительный миксер.

  3. Правило для разравнивания массы.

  4. Полутерок или затирочная машина для финишной шлифовки поверхности.

  5. Ведра, лопата, веник и кисти для подготовки основания.

Пошаговая инструкция по монтажу

Этап 1. Подготовка основания

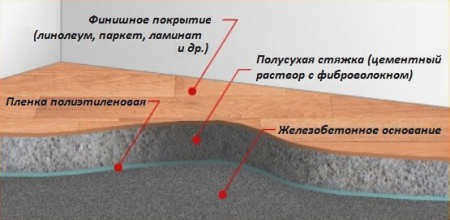

Тщательно очистите пол от мусора, пыли и масляных пятен. Если основание бетонное, обработайте его акриловой грунтовкой в 2–3 слоя. Трещины в плитах перекрытия обязательно заделайте цементным раствором и дайте им полностью затвердеть. При работе на деревянном полу необходимо застелить поверхность полиэтиленовой пленкой с нахлестом на стены 10–15 см, чтобы защитить древесину от влаги.

Этап 2. Установка демпферной ленты и армирование

Закрепите по периметру стен демпферную ленту. Она компенсирует температурное расширение стяжки и служит звукоизоляцией. Если лента не имеет клеевого слоя, используйте малярный скотч или приклейте полосы из полистирольной подложки на жидкие гвозди. Высота ленты должна быть минимум на 1 см выше планируемого уровня пола.

Затем уложите армирующую сетку (металлическую или пластиковую). Соединяйте стыки сетки вязальной проволокой и пассатижами. В дверных проемах между смежными комнатами делайте разрыв в сетке 5–10 см.

Этап 3. Приготовление и укладка раствора

Замешайте смесь до однородного состояния. Важно работать быстро: если раствор начнет схватываться прямо в ведрах, вы не успеете распределить его по площади. Высыпайте смесь на подготовленное основание.

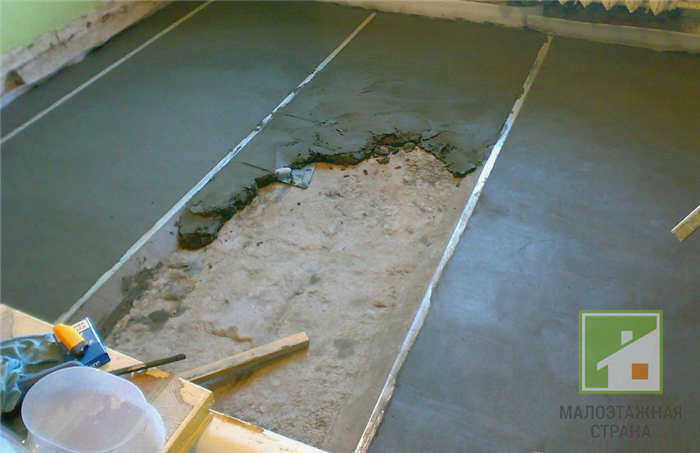

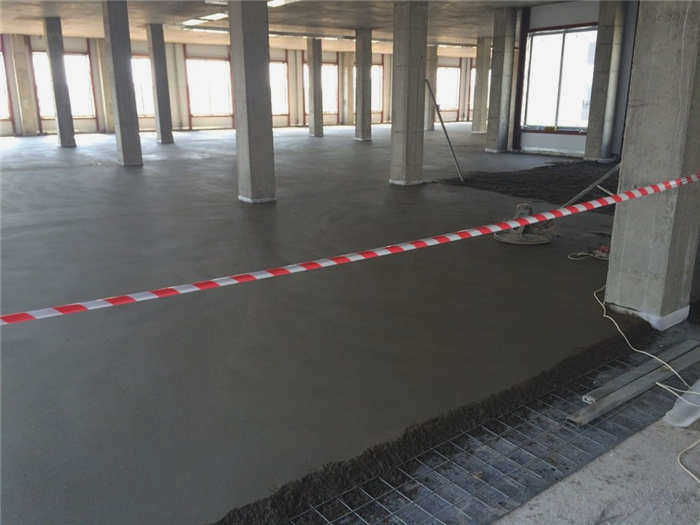

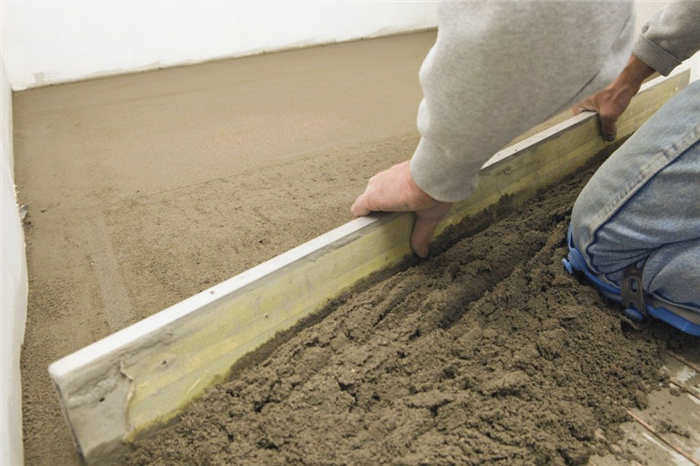

Для создания ровной поверхности используйте маяки (можно применить водопроводные трубы диаметром 20 мм). Распределите раствор между маяками и с помощью правила разровняйте массу. После первичного выравнивания поверхность нужно затереть полутерком или специальной затирочной машиной, чтобы добиться минимальных отклонений — не более 2–3 мм на 2 метра длины.

Этап 4. Уход за стяжкой

Сразу после укладки обеспечьте условия для правильного созревания материала. Цемент требует влаги и тепла для гидратации. Закройте окна и двери, включите отопление. При температуре выше +25°C и высокой влажности прочность может набраться за 24 часа. В стандартных условиях процесс занимает от 36 до 48 часов.

Сроки проведения последующих работ

График отделки зависит от типа финишного покрытия и условий в помещении:

  • Через 12 часов после укладки по полу уже можно осторожно ходить.

  • Через 4 дня поверхность готова к монтажу керамической плитки.

  • Монтаж ламината или паркета возможен через 25–28 дней, когда вся лишняя влага полностью испарится из структуры монолита.

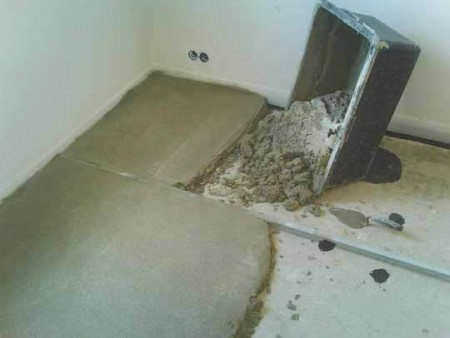

Если вы нарушите технологию и начнете укладку покрытия слишком рано, это приведет к расслоению стяжки или деформации ламината. При возникновении локальных повреждений в полу полусухой метод не позволяет просто «подмазать» ямку свежим раствором — это нарушит монолитность структуры и вызовет хруст при ходьбе.
