Можно ли строить дом из газобетона зимой: способы и нюансы
Строить дом из газобетона зимой можно. Это отработанная технология, которая позволяет возвести коробку здания без потери прочности, если соблюдать два ключевых условия: использовать специальные морозостойкие составы и защищать материал от влаги. Главный враг зимней стройки — не сам мороз, а вода в порах материала или швах, которая при замерзании расширяется и разрушает конструкцию.
Два способа зимней кладки газобетона
Инженеры выделяют два основных метода возведения стен при отрицательных температурах. Выбор зависит от вашего бюджета, требуемой скорости работ и наличия условий на площадке.
Технология №1: Использование клей-пены (полиуретановый клей)
Это наиболее современный и технологичный метод. Клей-пена в баллонах не содержит воды, поэтому процесс её замерзания исключен из уравнения. Полимеризация состава происходит за счет химической реакции с влагой, содержащейся в воздухе и самом блоке.
Этот способ имеет ряд преимуществ:
-
Скорость кладки увеличивается до 50%.
-
Не требуется электричество для миксера или запасы воды.
-
Шов составляет всего 1–2 мм, что практически исключает появление «мостиков холода».
При работе с пеной важно иметь идеально ровную геометрию блоков. Баллоны с клеем нельзя переохлаждать; до начала работы и в перерывах их необходимо держать в теплом помещении. Большинство специализированных зимних пен работают при температуре до -10°C, но эффективность падает, если баллон не прогрет.
Технология №2: Зимний минеральный клей (сухие смеси)
Классический метод подразумевает использование сухих смесей с противоморозными добавками (ПМД), такими как соли или полярные растворители. Эти добавки понижают температуру замерзания воды в составе, сохраняя пластичность раствора.
Здесь требования к организации процесса значительно выше:
-
Затворение смеси производится только горячей водой (температура около +60°C).
-
Готовый раствор нужно использовать в течение 20–30 минут, так как он быстро остывает.
-
Необходимо обеспечить теплое место для замеса и хранения мешков.
Минеральный клей дешевле полиуретанового, но требует большего количества трудозатрат на подогрев воды, обслуживание миксера и контроль температуры смеси. Большинство таких составов рассчитаны на работу в диапазоне от 0 до -15°C.
Сравнительные характеристики методов
| Параметр | Клей-пена (полиуретановая) | Минеральный клей |
|---|---|---|
| Скорость работ | Высокая (до 50% быстрее) | Стандартная |
| Требования к воде | Не нужна | Нужна горячая вода (+60°C) |
| Толщина шва | 1–2 мм | Зависит от технологии |
| Чистота на объекте | Высокая (нет пыли и брызг) | Низкая (пыль, остатки раствора) |
| Стоимость материала | Выше | Ниже |
Технологический регламент: как избежать трещин
Чтобы стена не развалилась весной, необходимо строго следовать правилам подготовки материалов. Ошибки в этот период исправлять крайне сложно и дорого.

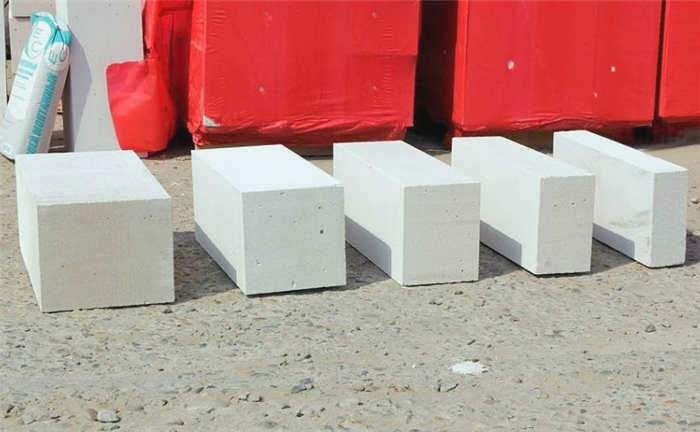

Подготовка блоков. Газобетонные блоки можно хранить на улице под пленкой, но перед кладкой их нужно подготовить. Самая частая ошибка — класть блоки на иней или снег. Перед нанесением клея поверхность должна быть абсолютно сухой и очищенной от наледи жесткой щеткой. Использовать горелки или воду для «оттаивания» блока нельзя, так как это создаст лишнюю влагу в порах.

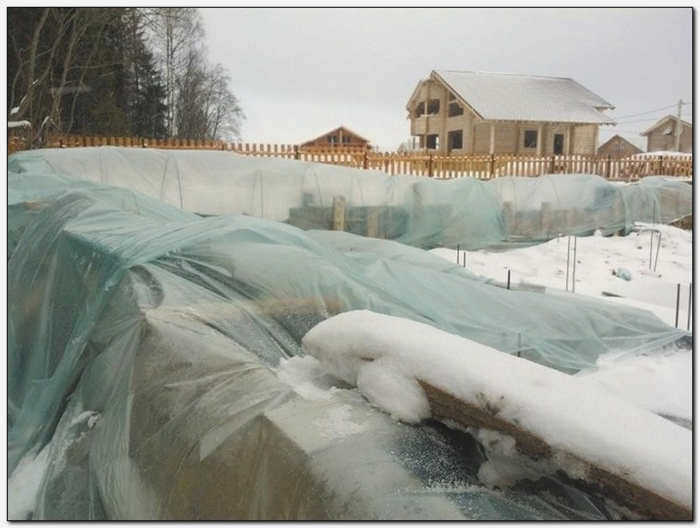

Защита кладки. Свежевыложенные стены крайне уязвимы в первые сутки. Каждую ночь готовую кладку необходимо накрывать плотным брезентом или полиэтиленовой пленкой. Это защищает швы от попадания снега и помогает клею быстрее схватиться, удерживая остаточное тепло.
Работа с армированием. При использовании бетонных растворов для армирования рядов существует риск, что арматура заледенеет при контакте со смесью. Для предотвращения этого применяют подогретую воду, чтобы выровнять температуру металла и раствора.
Когда строительство стоит отложить
Несмотря на возможности технологий, есть температурные режимы, при которых продолжать работы нецелесообразно. Если температура стабильно держится ниже -15°C, даже специализированные составы могут не обеспечить качественного схватывания.
Принимайте решение о консервации стройки, если:
-
Нет возможности организовать хранение клея и блоков в тепле.
-
Наблюдаются сильные метели или экстремальные морозы.
-
У строительной бригады нет опыта работы с зимними составами (риск «дедовских» методов с добавлением соли, что ведет к коррозии арматуры и высолам на фасаде).
Оптимальный график для застройщика выглядит так: фундамент заливается осенью (с прогревом или ПМД), возведение стен из газобетона происходит зимой, а монтаж кровли и отделка переносятся на весну. Такой подход позволяет использовать сезонные скидки на материалы до 15–20% и не терять время в летний пик спроса.
