Порядок строительства крыши из мягкой кровли: этапы работ
Порядок строительства крыши из мягкой кровли требует строгого соблюдения последовательности слоев, так как гибкие материалы крайне чувствительны к состоянию основания и влажности. Основная ошибка начинающих строителей заключается в попытке уложить черепицу на обычную дощатую обрешетку с зазорами; это недопустимо, поскольку тонкий гонт повторит все неровности и быстро придет в негодность.
Подготовка кровельного пирога
Прежде чем закупать битумные элементы, необходимо завершить устройство несущей конструкции и теплоизоляции. Если вы строите жилую мансарду, порядок слоев снизу вверх должен быть следующим:
-
Пароизоляционная пленка. Она защищает утеплитель от влаги, которая испаряется из теплого воздуха внутри помещения. Полотнища монтируют с нахлестом 100–150 мм и обязательно проклеивают стыки специальной лентой-скотчем.
-
Теплоизоляционный слой. Толщина утеплителя в средней полосе России обычно составляет 200–250 мм. Если стропила (например, доска 50х200 мм) оказываются тоньше слоя утеплителя, их необходимо наращивать снизу дополнительными брусками.
-
Ветро-влагозащитная мембрана. Этот слой защищает утеплитель от конденсата с улицы. Мембрану укладывают поверх утеплителя с таким же нахлестом 100–150 мм и фиксируют к стропилам степлером.
-
Контробрешетка. Она создает необходимый воздушный зазор для вентиляции подкровельного пространства. Без этого зазора влага будет скапливаться в конструкции, вызывая гниение дерева.
Устройство сплошного основания
Мягкая черепица монтируется только на ровную поверхность. Для создания такого основания используют листы ОСП-3 или влагостойкую фанеру ФСФ.
Плиты укладывают на обрешетку «вразбежку», чтобы стыки не совпадали в одной точке, как при кирпичной кладке. Между соседними панелями обязательно оставляют термокомпенсационный зазор 3–5 мм. Это предотвратит деформацию крыши при перепадах температур. Важное техническое требование: каждый лист должен опираться минимум на три несущие доски. Перепад высот между смежными листами не должен превышать 2 мм, иначе покрытие пойдет волнами.
Пошаговый монтаж покрытия
Монтажные работы лучше проводить в сухую и безветренную погоду. Если температура воздуха опустится ниже +10 °C, битум станет жестким и хрупким. В таких условиях гонты нужно заранее выдержать в теплом помещении не менее 24 часов, а места сгибов дополнительно прогревать строительным феном.
Шаг 1: Установка доборных элементов

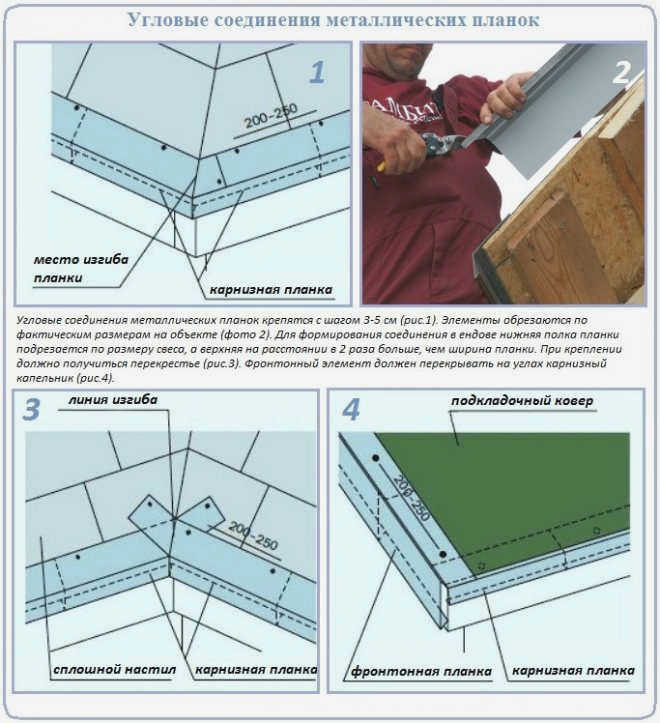

Сначала по карнизному свесу крепят Г-образную металлическую планку (капельник). Она защищает торцы стропил от попадания воды. Планку фиксируют кровельными гвоздями с интервалом 150 мм, обеспечивая нахлест смежных элементов не менее 30 мм. Далее устанавливаются фронтонные (торцевые) планки с L-образным сечением.
Шаг 2: Монтаж подкладочного ковра

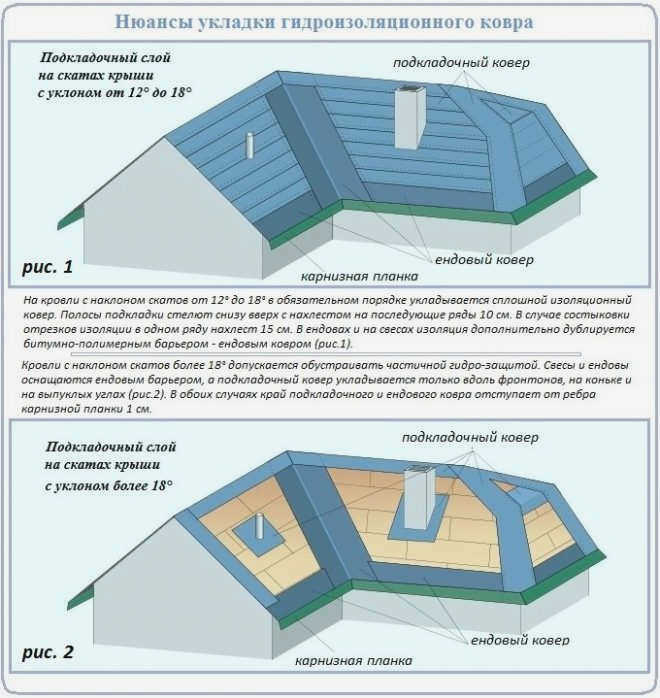

Подкладочный слой обеспечивает дополнительную герметичность и увеличивает срок службы кровли. На сложных участках — в ендовах и у примыканий к стенам — необходимо использовать самоклеящийся ковер. Его ширина должна составлять не менее 1 метра, чтобы перекрывать склоны ендовы на 50 см с каждой стороны. В остальных зонах можно использовать рулонный материал с механической фиксацией. При укладке соблюдайте продольный нахлест 100 мм и торцевой — 150 мм.
Шаг 3: Укладка стартовой полосы
Монтаж начинается от карниза. В качестве стартовой полосы используют универсальную коньково-карнизную черепицу. Ее края промазывают битумной мастикой, приклеивают к подкладочному слою и фиксируют гвоздями. Отступ от края планки должен составлять 1–2 см.
Шаг 4: Порядовая укладка гонтов
Гонты укладываются рядами с вертикальным нахлестом друг на друга. Для надежной фиксации используют два метода одновременно:
-
Специальные оцинкованные ершеные гвозди (длиной от 30 мм) с широкой шляпкой. Шляпка должна лежать в одной плоскости с поверхностью гонта, не врезаясь в него.
-
Битумный клей. При нагреве на солнце клеевые полосы на гонтах и лепестках вышележащего ряда расплавляются, создавая эффект «сварки» элементов.
Для красивого вида рекомендуется перемешивать гонты минимум из трех разных упаковок в процессе работы. Это сгладит естественные различия в оттенках материала.
Шаг 5: Оформление узлов и конька
В местах примыкания к дымоходам устанавливают бруски треугольного сечения — галтели, чтобы избежать пустот под кровлей. Если ширина трубы превышает 500 мм, делают разжелобок для отвода воды. Завершается процесс монтажом коньковых элементов, которые закрывают верхний стык скатов.
| Параметр | Значение/Тип |
|---|---|
| Минимальный уклон крыши | 12 градусов |

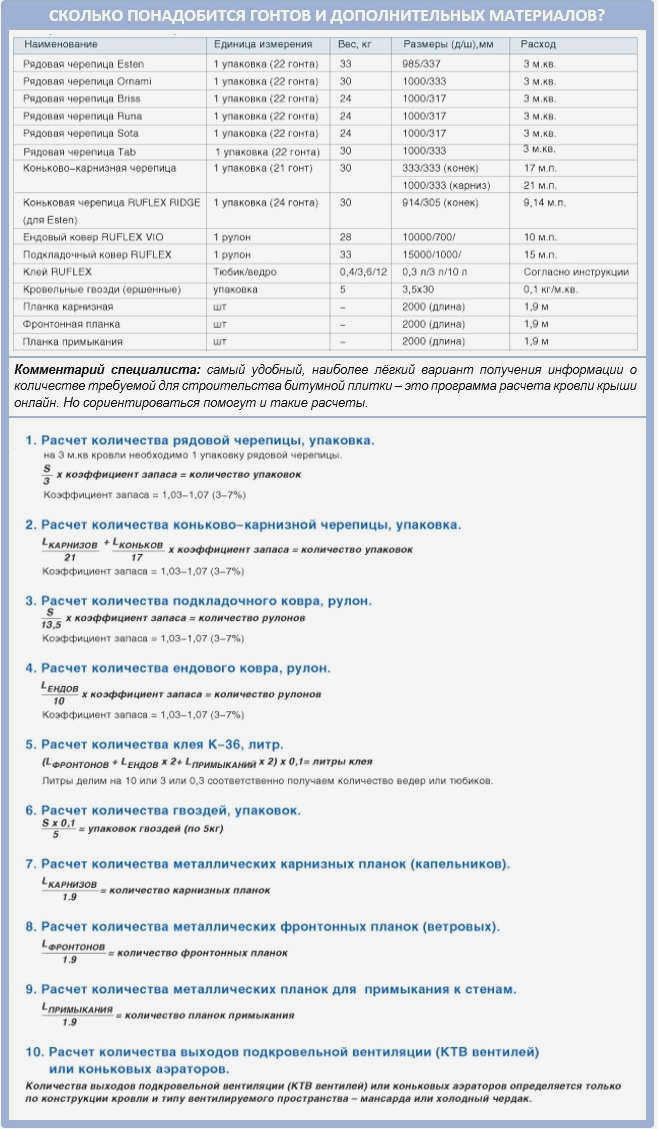

| Расход гвоздей (3-слойная черепица) | ~260 г на 1 м² |
| Вес 1 м² однослойной черепицы | 5–8 кг |
| Вес 1 м² многослойной черепицы | ~20 кг |
При работе на высоте всегда используйте страховочное оборудование и специальные лестницы или мостики. Ходить непосредственно по гибкой черепице запрещено — это повредит кровельный слой.
